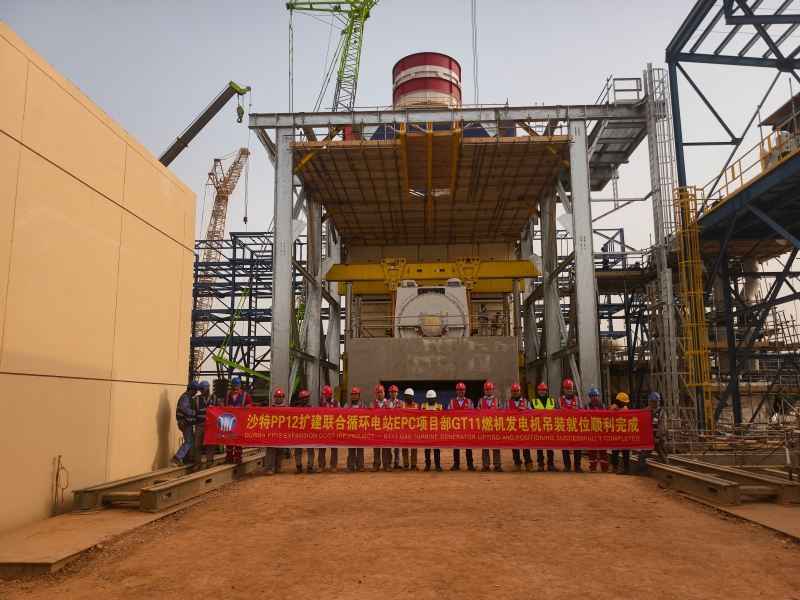

近日,由鸿运沙特分公司全权负责吊具组合与吊装就位作业的沙特PP12扩建联合循环电站项目,传来捷报:GTG11发电机定子吊装及精准就位工作顺利完成。这不仅标志着项目大型核心设备安装取得重要阶段性成果,更有力保障了母公司EPC项目部节点目标的实现,为后续机组安装全面铺开奠定坚实基础。

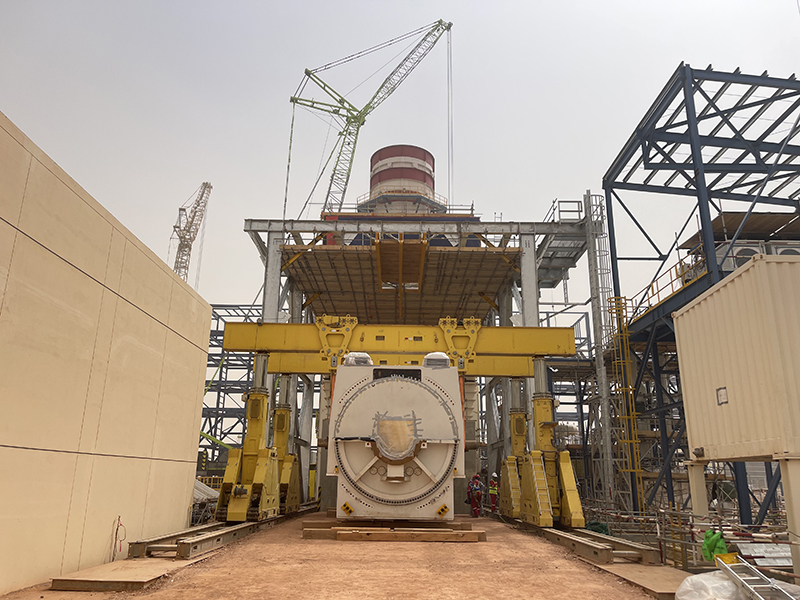

本次吊装任务堪称“刀尖上跳舞”,GTG11发电机定子自重约345吨,外形尺寸巨大。作业在进气钢结构已安装完成的受限空间内进行,吊装梁与钢结构最小间距仅约5厘米,对吊具配置、空间姿态控制及就位精度提出了极高要求。
面对重、大、精、险的技术挑战,鸿运团队迎难而上。团队提前组织技术推演,优化吊具组合方案,精准计算受力点,创新性采用SBL-1100型液压提升系统实施整体吊装。作业过程中,严格执行安全规范,强化风险管控与技术交底,各工种密切协同,确保了百吨级重物在5厘米的极限间隙中平稳起升、一次精准就位。
值当地斋月期间,鸿运团队克服特殊环境影响,优化作业计划,在保障人员健康与施工安全的前提下,高效稳妥地完成了吊装重任。此次任务的圆满成功,充分展示了鸿运公司在海外大型能源装备吊装领域的顶尖技术实力与高效执行力,向母公司交出了一份优质的履约答卷。
下一步,鸿运公司将继续秉持“安全至上、质量第一”的理念,以主动担当的工作作风,高效推进后续各项施工任务,为母公司沙特PP12项目的高标准建成贡献鸿运力量。
