攻坚克难保交付,专业高效显担当——鸿运供应链圆满完成卡西姆EPC项目汽轮机高中压缸大件运输任务
详情

2026年1月28日,由鸿运供应链承运的卡西姆EPC项目关键设备——汽轮机高中压缸,在顺利完成海运、清关、车辆换装及大件运输许可办理等一系列复杂环节后,由专业团队全程护送,由韩国斗山出发平稳交付项目现场。面对订舱困难、超高货物运输限制及沙特当地政策变动等多重挑战,鸿运供应链凭借精密的统筹规划与高效的现场执行力,再次彰显了“鸿运速度”与卓越的服务品质。

提前筹备,攻坚克难保船期

本批次(船次号TS020)是韩国斗山供货范围内的首批汽轮机关键设备,主要包括高压缸与中压缸部件,总货量约3390立方米、总重量约1210吨。面对国际航运市场舱位紧张、适航船舶稀缺的挑战,鸿运供应链提前两个月启动专项海运筹备工作。凭借前瞻性的资源调度与专业判断,最终成功锁定符合装载条件的专业重吊船,克服了船期紧凑、航线调整等多重压力,确保设备在放行交付后第一时间装载发运。2025年12月4日,海船准时启航,为后续全链路物流顺畅衔接奠定坚实基础,展现了卓越的船期保障与项目履约能力。

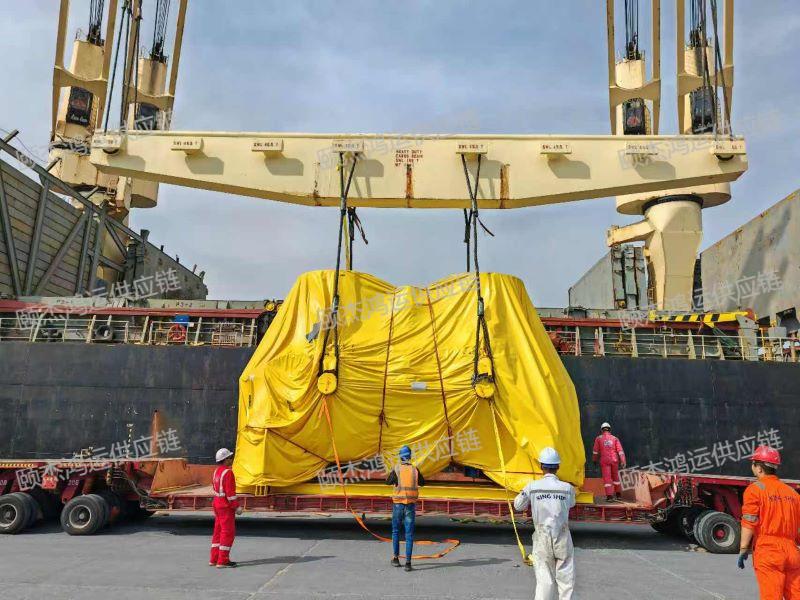

装船发运

精准路勘,方案优化破“限高”

此次运输的高中压缸设备属于精密大件,在货物运抵目的港前,鸿运供应链便联合车队开展了境内详细路勘与多轮方案推演。路勘报告显示,运输沿途存在大量限高路牌及横跨电线,通行条件极为严苛。初版方案中,车队计划使用二纵列十二轴线多轴车,但经鸿运技术团队核算,中压缸高达4.92米,叠加1米的车板高度后,总高将突破5.9米,远超路段5.5米的安全通行极限。为确保货物绝对安全,鸿运供应链果断否决原方案,经多轮协调与技术论证,最终确定在场内组装一辆特种“凹板”二纵列十二轴线车,通过利用凹板降低整车重心,成功化解了超高运输风险,为后续安全运输奠定了坚实基础。

高效协同,港口作业零延时

货物于2026年1月9日抵达朱拜勒商业港(Jubail Commercial Port)。为确保卸船作业的连贯性,鸿运供应链与船长及船代保持每日高频沟通,精准锁定卸船窗口。1月11日卸船计划敲定后,立即调度车队于1月13日准时进港,并指派资深操作人员现场全程监督。1月13日当天,在严密的监督下,货物顺利完成卸船、落板及绑扎加固,经多方联合检查,各项运输指标均符合安全规范。

货物卸船


货物落车板

极速清关,危机化解显身手

兵马未动,粮草先行。鸿运供应链提前一个月完成免税办理,半个月前完成SABER认证申请。然而在清关冲刺阶段,突发舱单重量上传错误的问题,若不及时解决将导致货物滞港。面对突发状况,鸿运供应链迅速响应,目的港、发运港及船公司三方联动、进行紧急修正。在多方通力配合下,仅用一天时间便攻克难关,并于1月13日当天顺利取得Final Bayan,实现了卸船与清关的同步完成。

政策收紧,许可办理创新速

货物装车后,鸿运供应链面临的是更为棘手的行政审批。在沙特交通部(MOT)及道路安全许可政策更新、行业内普遍面临审批周期大幅延长的背景下,鸿运供应链通过每日持续跟进与多方积极协调,在极具挑战的环境下跑出了“加速度”:5日内取得MOT许可(1月18日),随后1日内获得道路安全许可(1月19日)。


车辆出港

全程护送,严控风险保平安

1月20日凌晨,随着所有手续齐备,车队正式启运。为确保万无一失,鸿运供应链派遣专人全程随车监护,严格管制车速、严禁超速,针对沿途路况进行实时预警,确保运输过程安全可靠。车队全程运行状况良好,已于1月28日顺利交付项目现场。

运输途中

货物进场

此次高中压缸运输任务的顺利推进,充分展现了鸿运供应链在复杂国际物流环境中的资源整合能力与应急处理水平。未来,鸿运供应链将继续秉持“客户至上”的服务理念,为项目建设提供安全、高效、可靠的物流保障。
